江苏z6尊龙官方网站登录入口科技工程有限公司是z6尊龙官方网站登录入口科技旗下专门为通讯、电网和新能源工业链工程建设提供服务配套及维保的专业公司。近年来,除承接修建、通讯、智能化工程外,还向电力和安防系统拓展。公司电力工程部在认真电缆附件产品的装置服务上也积累了不错的口碑。
克日,工程公司电力工程部又打了一场漂亮的攻坚战。
南通供电公司在接到市区跃龙路110kV加临线、青年路——红星路电缆刷新工程后的第一时间,就想到了z6尊龙官方网站登录入口工程公司。这项工程需要装置六套110kV充油终端附件。公司总司理缪卓告诉记者,就工程而言难度不大,可是摆在眼前的难题确是实着实在的。
原来正常运行的110kV线路很难申请到停电磨练,尤其是冬季住民取暖和用电岑岭之际更难申请。这次z6尊龙官方网站登录入口工程公司能施工申请到的停电时间只有3天,而正常装置速率是一天完成1套。停电时间紧迫要求他们天天必需完成2套,并将电缆线路刷新完成。

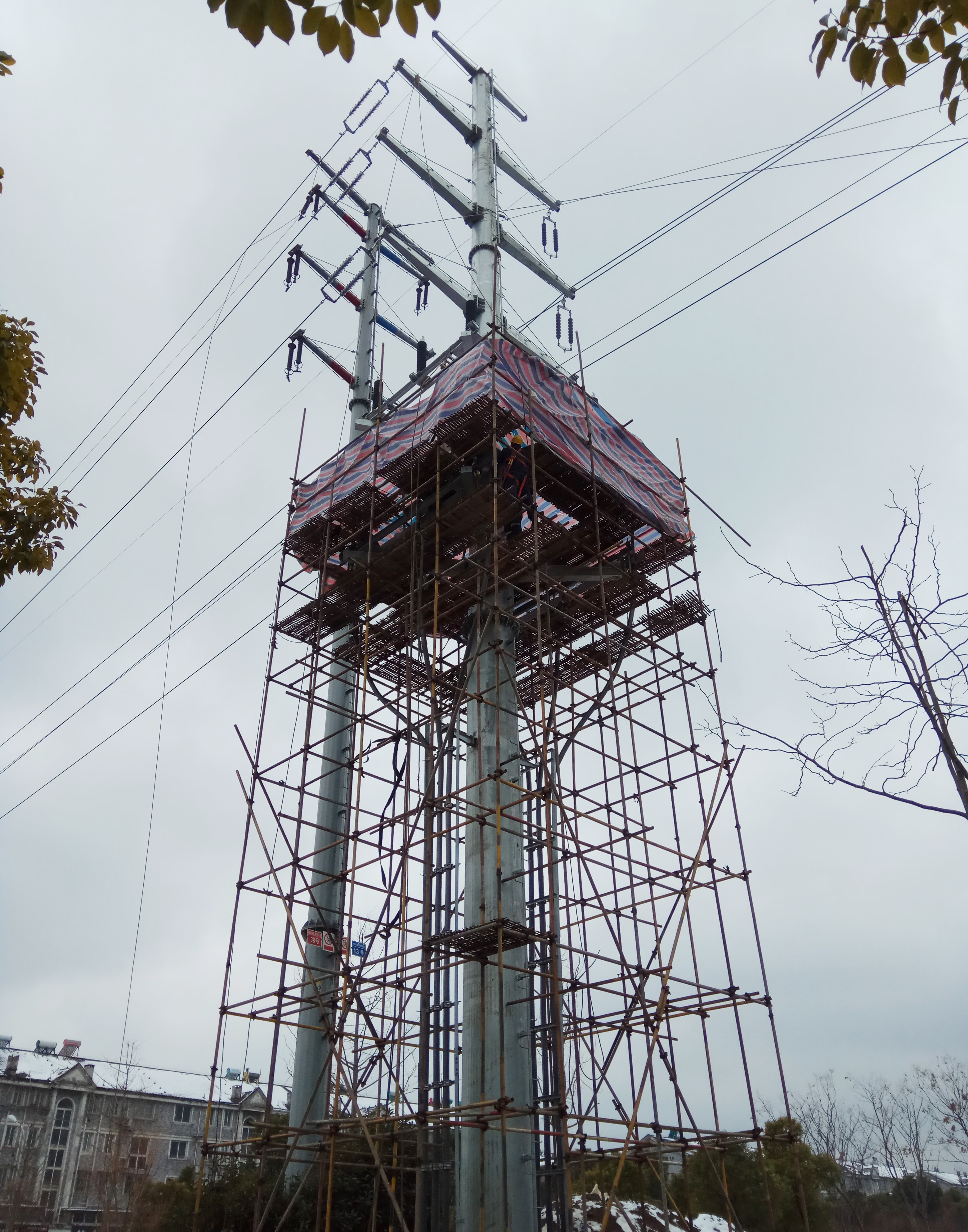

时间紧、使命重,天工又不作美。缪卓说,施工时代恰逢大雪,室外零下5度,湿度又大。15米高空作业,对施工是个很大的磨练。电力工程部的手艺员们手脚冻得颤抖,施工进度比以往大打折扣,在这种天气作业,施工要比寻常多花近一倍的时间。

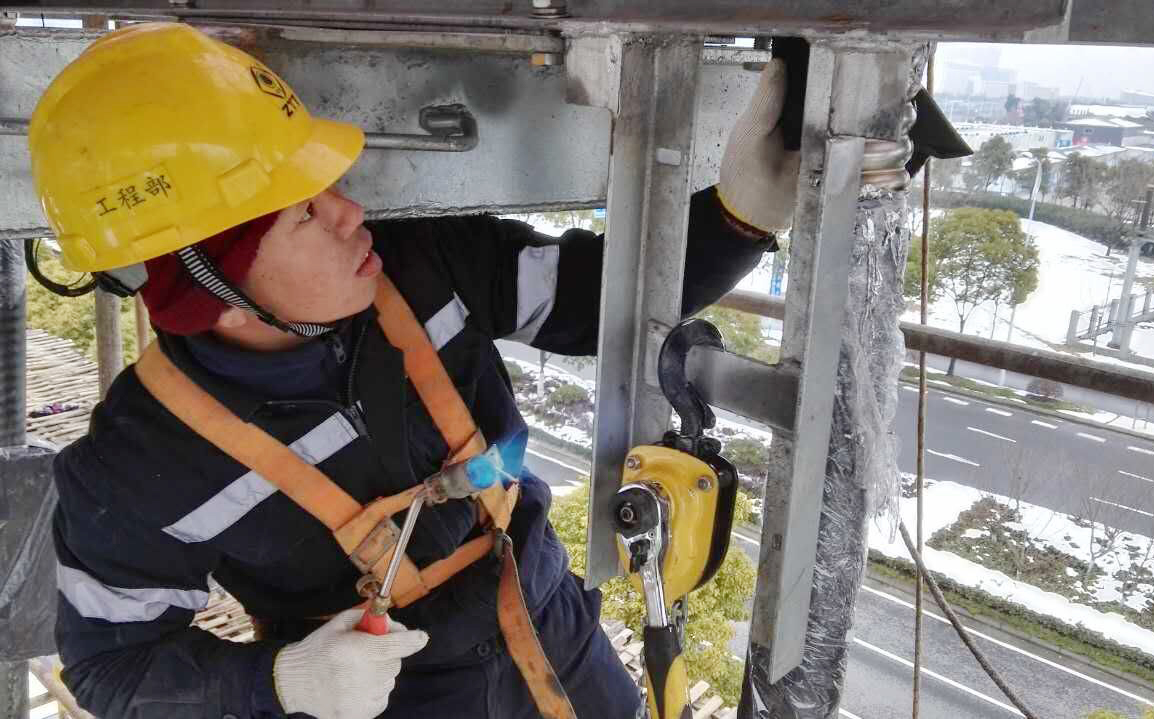

可是,这样的难题难不倒z6尊龙官方网站登录入口人。电力工程部向导思量到诸多情形因素,让手艺员们在塔顶搭设了防雨棚利便施工,为避免塔上结冰打滑,接纳双包管方法上塔,另外还用热烘枪加热处置惩罚电缆及附件内外外貌,抵达装置工艺要求。思量到清静隐患,手艺员们只管镌汰上下塔的次数,甚至为了节约时间,他们一天中一口水都不敢喝,中午在铁塔上顶着寒风搪塞一口酷寒的快餐。
正是这些z6尊龙官方网站登录入口人的敬业精神,加上项目部针对雨雪天气启动了应急预案,做好了充分准备事情,施工时争分夺秒,加班加点,原定3天的停电施工,电力工程部在包管施工质量的条件下,两天半就完成了。南通供电公司向导为此给予了高度的评价。
在细腻制造优异文化的指导下,工程公司电力工程部先后承建了南通王子造纸进线刷新工程、110KV南通闸城线迁徙刷新工程、四川广元110KV九上、洪上线路迁改工程电缆附件装置、圭亚那66KV海底电缆抢修工程海底电缆附件装置、缅甸66KV电缆附件装置及武高所、上缆所220KV附件试验,公司内部500KV附件试验等附件装置工程使命。一项项工程或大或小,无论是省内、省外,照旧海内、外洋,他们都用一丝不苟的态度,受苦耐劳的精神,细腻制造的理念,标准的施工工艺去完成,客户无不都对他们竖起大拇指,“z6尊龙官方网站登录入口人不怕受苦,做的工程就是细腻!”(李晓明、徐建华)
